Montag, 30. September 2013

Dachstuhl so gut wie fertig

Der Dachstuhl ist mehr oder weniger fertig.  Morgen ist Richtfest.

Sonntag, 29. September 2013

Innenwände im Obergeschoss begonnen

Am Samstag wurden überraschenderweise die Holzständerwerke für die Innenwände im Obergeschoss aufgebaut.

Fensteranschlag korrigiert

Bei der ersten Besichtigung durch unseren Bausachverständigen Thomas Mages war aufgefallen, dass das Fenster im Gästebad keinen Fensteranschlag hatte. Nun wurde das korrigiert.

Donnerstag, 26. September 2013

Außenmauern im Obergeschoss fertig

Anbei einige Fotos dazu...

Montag, 23. September 2013

Obergeschoss wird gemauert

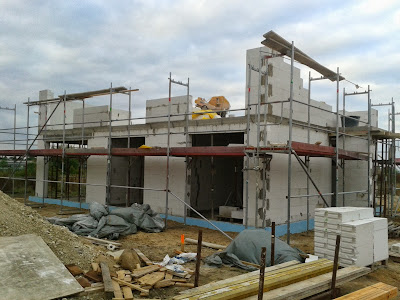

Heute haben die Maurer begonnen das Obergeschoss zu mauern. Und so sieht es nun aus....

 Die Fenster für unsere drei Kinderzimmer kann man schon erkennen:

Links oben ist das Schlafzimmer:

Ergebnisse der Qualitätssicherung am Freitag

Am Freitag fand vor der Betonage der Erdgeschossdecke der erste Ortstermin mit unserem Bausachverständigen Thomas Mages statt. Der Maurermeister Bock ist später ebenfalls dazugestoßen. Bei diesem Termin hat sich Hr. Mages das Ergeschossmauerwerk und die Bewehrung der Erdgeschossdecke angeschaut. Dabei wurden u.a. folgende "Mängel" festgestellt:

  1. Die Seitenwand für das Vordach am Eingang ist schief (1cm auf 1m Messpunktabstand). Dies ist mir bereits am Vortag aufgefallen.
  2. Ich habe bereits berichtet, dass in der Küche 3cm fehlen. Das haben wir vor Ort nochmal nachgemessen.
  3. Im Gästebad war kein Fensteranschlag geplant, sodass das Fenster nicht komplett geöffnet werden kann (90° Winkel), wenn die Mauer verputzt und gefliest ist.
  4. Die Sturzübermauerung über den Innentüren erfolgte ohne Stoßfugenvermörtelung.
 Ansonsten war die Bewehrung und das Mauerwerk in Ordnung.

Die Neigung der Seitenwand am Vordach wurde bereits am Freitag korrigiert. Ich weiß nicht, wie die das gemacht haben (vermutlich die Wand vor der Betonage gekippt). Wichtig ist, dass die Wand nun gerade ist.

Die fehlenden 3cm in der Küche lassen sich wie folgt erklären:
  • das Wohnzimmer und das Arbeitszimmer sind ca. 1 cm größer
  • das Haus ist 1cm kürzer
Das sind nach der DIN 18202:2013-04, Abschnitt 5.2, Tabelle 1 Grenzabweichungen zulässige Abweichungen. Ist natürlich doof, dass das Haus 1cm kleiner und nicht größer ist...

Der Fensteranschlag im Badezimmer wird nachträglich eingebaut. Hierzu wird das Fenster um 5 cm verschoben. Dabei werden die Mauerer auf der einen Seite die Steine abflexen und auf der anderen Seite einige Steinscheiben draufkleben. Im OG wird das Fenster im Schlafzimmer ebenfalls um 5 cm verschoben, damit die Fenster übereinander sind.

Für die Sturzübermauerung wurden zusätzliche Bewehrungen angebracht ("Blindbalkenbewehrung").

Damit sind zunächst alle Mängel beseitigt worden. Der nächste Termin mit Hr. Mages erfolgt vor dem Decken des Dachstuhls.

Betonage der Erdgeschossdecke

Am Freitag wurde die Ergeschossdecke betoniert.
Anbei einige Fotos dazu...

Die Filigrandecke vor der Betonage:

Unser Vordach über der Eingangstür:

Die betonierte Decke:

Stützen im Wohnzimmer:

Mittwoch, 18. September 2013

Termin für Richtfest steht fest!

Heute hat mich unser Architekt angerufen und uns den Termin für das Richtfest mitgeteilt:

1. Oktober 2013 um 15:30 Uhr

Zudem wurde heute das Mauerwerk im Erdgeschoss abgeschlossen. Morgen wird die Decke geliefert und am Freitag betoniert. Zudem gibt es am Freitag die erste Qualitättsicherung mit unserem Bausachverständigen Thomas Mages.

Samstag, 14. September 2013

Stand zum Wochenende

Aktueller Stand zum Wochenende:

  • über einigen Türen/Fenstern wurde ein Sturz angebracht
  • Innenwand im Wohnzimmer fertig
  • Andere Innenmauern zur Häfte fertig (Ausnahme Küche)
Heute haben wir zudem im Haus mit einem Laserdistanz-Messgerät sämtliche Rohbaumaßnahme überprüft. Die Maße passen soweit. Ausnahme ist die Küche: hier fehlen seltsamerweise 3cm, obwohl die benachbarten Maße sowie die Länge des Hauses stimmen.

Ende nächster Woche soll die Erdgeschossdecke geliefert werden.

Fundament für das Vordach an der Eingangstür
Blick auf das Wohn-/Esszimmer
Unser Grundriss aufgehängt von den Mauern in der Garderobe
Blick durch die Eingangstür: links ist das Arbeitszimmer, geradeaus Tür ins Wohn-/Esszimmer. Auf der rechten Seite ist noch die Garderobe , HWR und Gäste-Bad.
Südfassade (v.l.n.r.): Wohn-/Esszimmer, Küche, Arbeitszimmer

Mittwoch, 11. September 2013

Außenmauern im Erdgeschoss fertig

Es geht jetzt ziemlich schnell vorwärts: Die Außenmauern im EG scheinen nun fertig zu sein. Zudem wurde heute die erste Steinschicht für die Innenwände gelegt. Da ich heute ziemlich spät abends da war, konnte ich das leider noch nicht auf mich wirken lassen. Morgen werden bestimmt schon einige Innenwände fertig sein. Da versuche ich mal etwas früher da zu sein.

Südseite vom Haus. v.l.n.r.: Esszimmer, Küche, Arbeitszimmer
Erste Steinschicht für die Innenwände. Links ist das Arbeitszimmer.
Eingangstür. Auf der rechten Seite befindet sich das Fenster zum Gäste-Bad.

Montag, 9. September 2013

Erste Steine gelegt

Heute wurden die erste Steine gelegt. Die erste Reihe für die Außenwand ist fertig. Zudem sind zwei Ecken relativ weit fortgeschritten.

Dienstag, 3. September 2013

Steine stehen bereit

Heute wurden unsere Steine geliefert. Für die Außenwände werden bei uns Porenbeton-Steine verwendet, die eine sehr gute Dämmung haben.  Morgen werden die Maurer anfangen die Mauern hochzuziehen.

Ach ja: der Baustromzähler wurde heute endlich installiert!
